يضم قصر الأمم مكتب الأمم المتحدة في جنيف، الذي يمثل المكتب الأوروبي للأمين العام للأمم المتحدة في جنيف. ويُعدّ القصر مركزاً محورياً للدبلوماسية والخدمات متعددة الأطراف، حيث يستضيف أكثر من 8000 اجتماع ومؤتمر سنوياً، مما يجعله أحد أكثر مراكز المؤتمرات ازدحاماً في العالم.

حظي مشروع ترميم المباني التاريخية بموافقة رسمية من الجمعية العامة للأمم المتحدة عام ٢٠١٥. ويتضمن المشروع إنشاء مبنى مكاتب دائم جديد، بالإضافة إلى تجديد شامل لمجمع مباني قصر الأمم الرئيسي، الذي يعود تاريخ العديد من مبانيه إلى ثلاثينيات القرن الماضي. وستخضع المباني التاريخية لترميم كامل، مع إيلاء الأولوية للامتثال لمعايير الصحة والسلامة في المباني، وتوفير سبل الوصول للأشخاص ذوي الإعاقة. كما سيتم تحديث أنظمة دعم المؤتمرات في المباني التاريخية، مع الحفاظ على التراث المعماري لقصر الأمم. وبناءً على قرار الجمعية العامة في عام 2025، فإن التكلفة الإجمالية المعتمدة للمشروع، والمقرر إنجازه في عام 2028، تبلغ 924.2 مليون فرنك سويسري.

بمجرد اكتمال خطة التراث الاستراتيجي، سيصبح قصر الأمم موطناً لأكثر من 1000 موظف إضافي من موظفي الأمم المتحدة.

رؤية

على مدى 75 عاماً، مثّلت الأمم المتحدة في جنيف مركزاً للعمل متعدد الأطراف، ساعيةً إلى تحقيق السلام وحقوق الإنسان والرفاه. وسيمكّن مشروع "المشروع الاستراتيجي للمؤتمرات" الأمم المتحدة في جنيف من مواصلة تحقيق أهدافها من خلال توفير مرافق حديثة ومتاحة ومستدامة وآمنة لعقد المؤتمرات وأماكن العمل، مع الحفاظ على تراث قصر الأمم.

مهمة

مهمتنا هي تحديث وتجديد قصر الأمم، وترك إرث للأجيال القادمة. نسعى جاهدين للتميز، لتحقيق أفضل قيمة من خلال الخبرة والمرونة والاحترافية والعمل الجماعي، مع التركيز على صون التراث واستمرارية الأعمال لتحقيق فوائد برنامج الحفاظ على التراث.

تقدم المشروع

بعد ثلاث سنوات من البناء، تم افتتاح مبنى المكاتب الجديد H في قصر الأمم في نوفمبر 2021، وهو موطن لأكثر من 1700 موظف يعملون بمرونة في مبنى مكاتب مستدام تبلغ مساحته 24000 متر مربع.

" مع افتتاح هذا المبنى الجديد، حققنا عنصراً بالغ الأهمية من خطة التراث الاستراتيجية التي أقرتها الجمعية العامة في عام 2015. إنها خطوة مثيرة إلى الأمام حيث يخضع قصر الأمم لعملية تجديد ضرورية للغاية ليصبح مكان عمل حديثاً ومرفقاً للمؤتمرات يلبي المعايير الحالية من حيث السلامة وسهولة الوصول. "

مدير مشروع SHP، ديفيد ماك كويج.

An open area with several seats and tables inside a curved room with many windows shows - The H building's interior.

أُعيد افتتاح القسم AC، وهو أول قسم من مباني القصر التاريخية التي خضعت للترميم، في مايو 2023، وهو يعمل بكامل طاقته. أما المبنى D، بعد ترميمه، فقد تم استلامه من المقاول في أغسطس 2023.

تم إنجاز القسم S1 بشكل كبير في سبتمبر 2024 وأصبح جاهزاً للتشغيل بالكامل في نوفمبر 2024.

تم إعادة افتتاح المبنى "أ"، الذي يضم قاعة الاجتماعات، في يوليو 2025 قبل إغلاق المبنى "هـ" للتجديد في سبتمبر 2025، مما ضمن استمرارية العمل الكاملة للمؤتمرات.

تم إعادة تهيئة مبنى المؤتمرات المؤقت Tempus، الذي تم افتتاحه في الأصل في سبتمبر 2020 بثلاث غرف مؤتمرات تتسع كل منها لـ 200 مقعد، خلال صيف 2022 ليصبح غرفة مؤتمرات واحدة كبيرة تتسع لـ 600 مقعد، والتي تحل محل الغرف الكبيرة داخل المبنى E المغلقة أثناء تجديد هذا المبنى.

أهم المراحل المتبقية في الجدول الزمني للمشروع هي:

  • لإكمال أعمال تجديد المباني التاريخية بما في ذلك S2 وB في عام 2027 .
  • تفكيك برج المبنى "E" وتجديد مركز المؤتمرات في المبنى "E" بهدف إكمال المشروع بالكامل في عام 2028
A wide shot of the UNOG Assembly hall

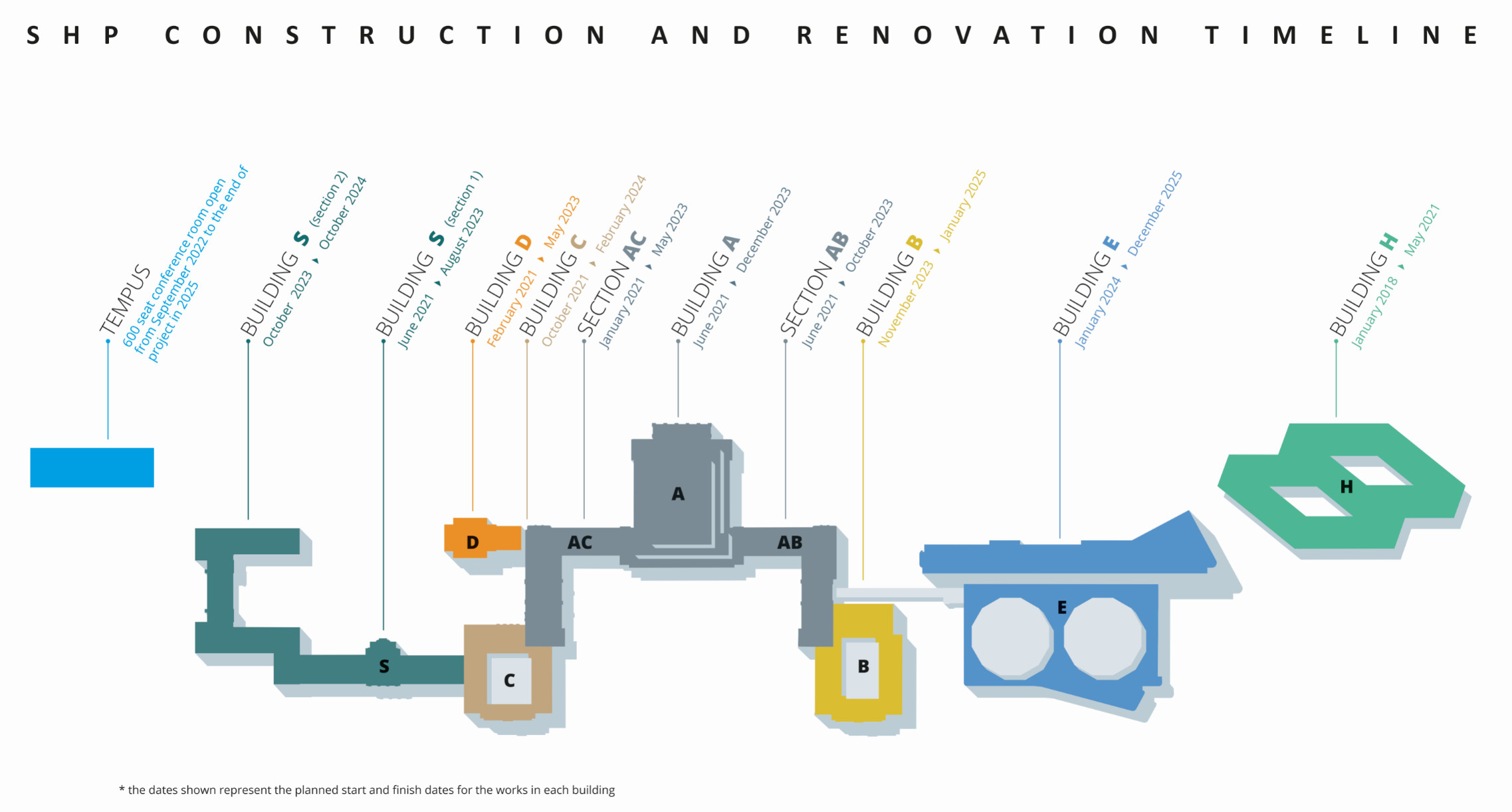

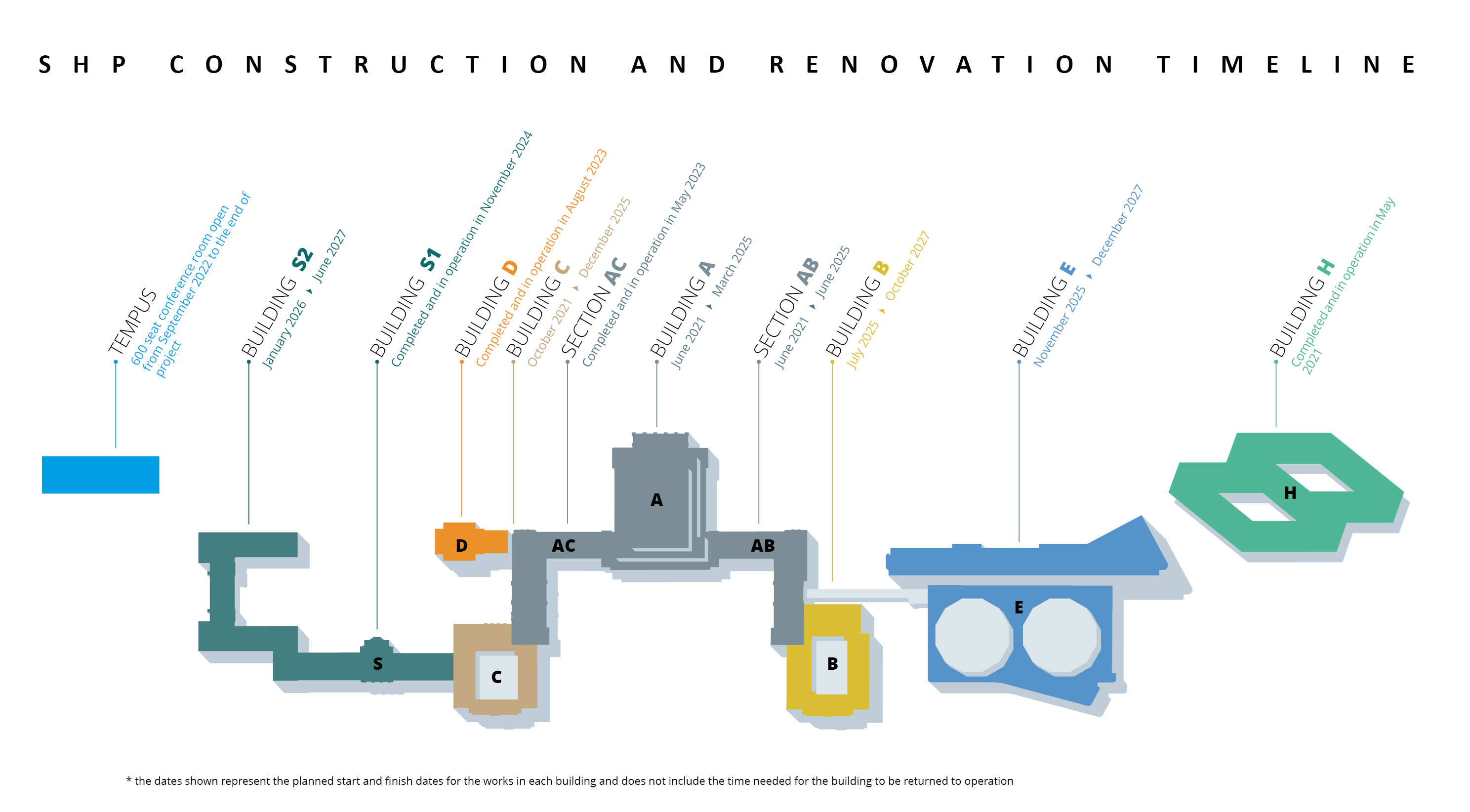

A graphic of SHP progress timeline

تقارير مرحلية عن الخطة الاستراتيجية للتراث

Graphic of the Palais des Nations with timelines of renovation contracts

مساحات عمل مبتكرة

يعرض هذا الفيلم المبنى الجديد "H" الذي يضم حوالي 1700 موظف، ويدعم بشكل كامل استراتيجيات العمل المرنة في بيئة تُعطي الأولوية لرفاهيتهم. وتُعدّ إمكانية الوصول للأشخاص ذوي الإعاقة أحد الأهداف الرئيسية لخطة التراث الاستراتيجية، وقد تمّ دمجها بالكامل في تصميم المبنى الجديد.
