Pasar al contenido principal
The newly-constructed and illuminated H Building is seen from outside at night.
  • Esta página fue traducida usando traducción automática. Leer más.

El Palacio de las Naciones alberga la Oficina de las Naciones Unidas en Ginebra (ONUG), que funge como oficina europea de representación del Secretario General con sede en Ginebra. Es un centro neurálgico para la diplomacia multilateral y presta servicios para más de 8.000 reuniones y conferencias anuales, lo que lo convierte en uno de los centros de conferencias más concurridos del mundo.

El SHP fue aprobado oficialmente por la Asamblea General de las Naciones Unidas en 2015. El proyecto, que incluye la construcción de un nuevo edificio de oficinas permanente, renovará integralmente el complejo principal del Palacio de las Naciones, muchos de cuyos edificios datan de la década de 1930. Los edificios históricos serán renovados por completo, priorizando el cumplimiento de las normas de seguridad y salud, así como la accesibilidad para personas con discapacidad. Además, se modernizarán los sistemas de apoyo para conferencias en los edificios históricos, preservando al mismo tiempo el patrimonio arquitectónico del Palacio de las Naciones. Tras una decisión de la Asamblea General en 2025, el coste total aprobado del proyecto, cuya finalización está prevista para 2028, asciende a 924,2 millones de francos suizos.

Una vez finalizado el Plan Estratégico de Patrimonio (SHP, por sus siglas en inglés), el Palacio de las Naciones albergará a más de 1.000 empleados adicionales de las Naciones Unidas.

Visión

Durante 75 años, la sede de la ONU en Ginebra ha sido un centro de multilateralismo, trabajando por la paz, los derechos humanos y el bienestar. El SHP permitirá a la ONU en Ginebra seguir cumpliendo sus objetivos mediante la provisión de instalaciones y espacios de trabajo modernos, accesibles, sostenibles y seguros para conferencias, al tiempo que se protege el patrimonio del Palacio de las Naciones.

Misión

Nuestra misión es modernizar y revitalizar el Palacio de las Naciones, para dejar un legado a las generaciones futuras. Buscamos la excelencia, ofreciendo el mejor valor a través de la experiencia, la flexibilidad, el profesionalismo y el trabajo en equipo, priorizando la preservación del patrimonio y la continuidad del negocio para aprovechar al máximo los beneficios del SHP.

Progreso del proyecto

Tras tres años de construcción, el nuevo edificio de oficinas H en el Palacio de las Naciones fue inaugurado en noviembre de 2021 y alberga a más de 1.700 empleados que trabajan de forma flexible en un edificio de oficinas sostenible de 24.000 metros cuadrados.

Con la inauguración de este nuevo edificio, hemos logrado un componente fundamental del Plan Estratégico de Patrimonio aprobado por la Asamblea General en 2015. Se trata de un emocionante paso adelante, ya que el Palacio de las Naciones se somete a una muy necesaria renovación para convertirlo en un moderno espacio de trabajo y centro de conferencias que cumpla con los estándares actuales en materia de seguridad y accesibilidad.

Director de Proyectos PCH, David Mc Cuaig.

An open area with several seats and tables inside a curved room with many windows shows - The H building's interior.

La sección AC, la primera sección de los edificios históricos del Palais que fue renovada, reabrió sus puertas en mayo de 2023 y ya está en pleno funcionamiento. El edificio D, tras su renovación, fue devuelto por el contratista en agosto de 2023.

La sección S1 se completó en su mayor parte en septiembre de 2024 y entró en pleno funcionamiento en noviembre de 2024.

El edificio A, que incluye el Salón de Actos, reabrió sus puertas en julio de 2025, antes del cierre del edificio E por reformas en septiembre de 2025, lo que garantizó la plena continuidad de las actividades de conferencias.

El edificio de conferencias provisional Tempus, que se inauguró originalmente en septiembre de 2020 con tres salas de conferencias para 200 personas, fue reconfigurado durante el verano de 2022 para convertirse en una gran sala de conferencias con capacidad para 600 personas, que sustituye a las grandes salas del Edificio E, que permanecen cerradas mientras se llevan a cabo las obras de renovación de este edificio.

Los principales hitos del cronograma del proyecto son:

  • para completar, en 2027 , la renovación de edificios históricos, incluidos S2 y B.
  • desmantelar la torre del edificio “E” y renovar el centro de conferencias del edificio E para completar el proyecto general en 2028.
A wide shot of the UNOG Assembly hall

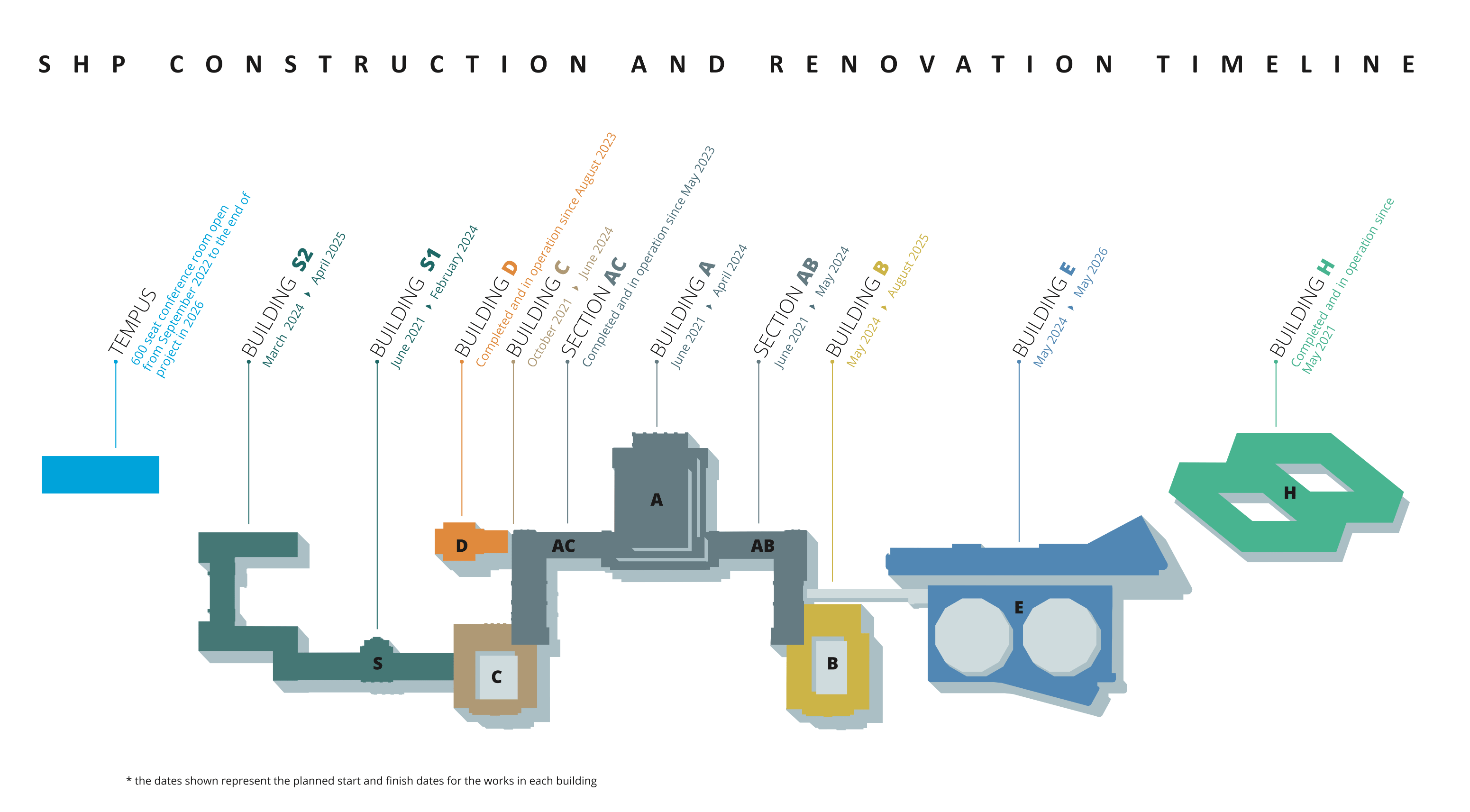

A graphic of SHP progress timeline

Informes de progreso sobre el Plan Estratégico del Patrimonio

Graphic of the Palais des Nations with timelines of renovation contracts

Espacios de trabajo innovadores

Este vídeo presenta el nuevo Edificio H, que alberga a aproximadamente 1700 empleados y fomenta estrategias de trabajo flexibles en un entorno que prioriza su bienestar. La accesibilidad para personas con discapacidad es uno de los principales objetivos del Plan Estratégico de Patrimonio y se ha integrado plenamente en el diseño del nuevo edificio.
